近日,天投建设公司顺利完成鹿溪河泄洪道行洪隐患排除工作,确保鹿溪河汛期行洪安全。
鹿溪河泄洪道玫瑰园段边坡治理工程涉及清理河道淤积土方约12000立方米左右,严重影响泄洪道汛期行洪安全。为尽快消除安全隐患,2019年2月,天投建设公司组织参建单位,多次商议边坡治理工程实施方案及河道内土方清理实施方案。为不影响下游鹿溪河生态区水体景观效果,拟定采取降低水位后直接下河翻挖清理的方案,与围堰施工相较,缩短了工期、节约了造价、避免了围堰土方二次淤堵河道。

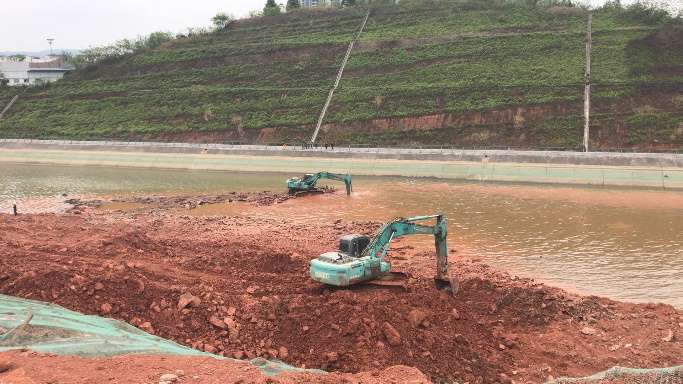

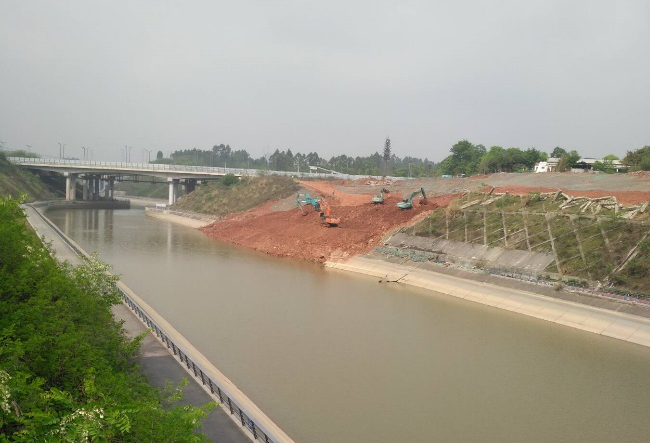

为保证方案顺利实施,施工单位于2019年2月底开始清理滑坡体土方,对滑坡体进行减载处理,同时为河道清理出来的土方准备临时堆场。4月11日,泄洪道2号闸开闸放水,历时两天将泄洪道水位降低2米后,河道土方清理工作于4月13日上午正式开始。施工现场,5台挖掘机、2台装载机、10余名作业工人按照施工方案开始进行河道内土方清理工作,通过人工配合挖掘机,了解河道淤积土方位置和深度后,挖掘机谨慎进入河道内,通过多次土方翻挖,将土方翻挖至岸上临时堆放。历时3个昼夜,4月16日上午9:00,圆满完成了河道内土方清理工作,顺利疏通鹿溪河泄洪道玫瑰园段河道。
